>項目背景
項目位于懷化市安江鎮鴨池村,受暴雨天氣影響,S249省道與入村道路之間邊坡垮塌,需盡快進行邊坡支護,保證村民安全出行。由于邊坡地質為難成孔的破碎巖層且工程量較小,不宜采用大型設備施工,故設計采用自鉆式中空注漿錨桿進行支護,該坡長44m,高19m,設計錨桿用量約1000m。
>項目概覽
1.服務范圍:自鉆式中空注漿錨桿材料
3.應用場景:公路邊坡災后加固修復
4.應用結構:土釘
5.項目用量:約1000m
6.地質條件:鉆進位置的表面為破碎巖體,夾雜有少量土,內部為相對穩定的巖體,巖石硬度較高
>問題與挑戰

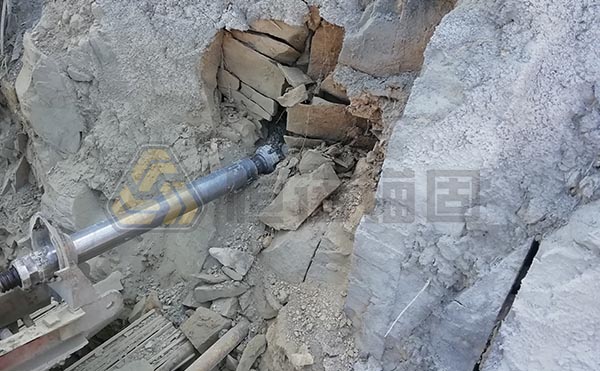

該邊坡工程量小、位置偏僻且屬于已通車的公路邊坡,難以采用大型設備,通常采用電動潛孔鉆機等低成本的小型設備施工。由于邊坡巖體破碎,潛孔鉆機鉆進難以成孔,甚至鉆進后無法拔出鉆桿,故傳統先成孔后插入錨桿注漿的工藝難以實施。
>解決方案

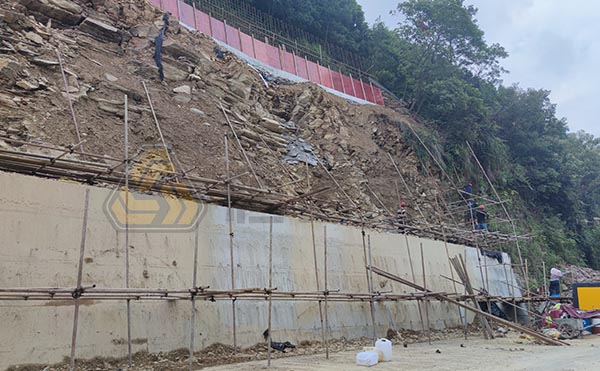

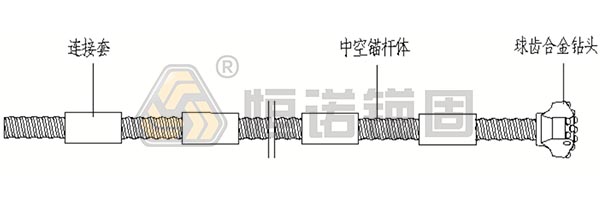

采用自鉆式中空注漿錨桿施工,該錨桿在邊坡支護中集鉆桿、注漿管和筋材為一體,不受塌孔地層的影響,鉆入巖土體后直接從錨桿內孔注漿即可完成施工。本項目在上部道路外側設置上錨定擋墻,下部道路內側設置下錨定擋墻,上下錨定擋墻中間各設置一排HER32N自鉆式中空錨桿,每根長度為9m,錨定擋墻和錨桿最終澆筑連接在一起;上下道路之間邊坡設置5排HER25N自鉆式中空錨桿,每根長度為4m,坡面掛網并噴射混凝土面層最終與中空錨桿體連接在一起。
>施工工藝
物料準備→鉆機就位→連接桿體和鉆頭→連接鉆機→邊鉆進邊注漿→拆掉鉆機與桿體的連接→安裝連接套與桿體→重復鉆進至設計深度→完成土釘安裝→移動鉆機→重復以上步驟完成其他土釘安裝
>施工設備
鉆機:100型電動潛孔鉆機、90型低風壓潛孔沖擊器
施工效率:R25錨桿鉆進4m,每孔用時16.6min,每臺班鉆進安裝錨桿100m; R32錨桿鉆進9m,每孔用時60min,每臺班鉆進安裝錨桿70m
>成本對比
在本工程施工條件及地質條件下,和套管施工相比,自鉆式中空注漿錨桿綜合成本在工程量大時可降低成本約20%,在工程量小時可降低成本50%。
